Budowa domu szkieletowego wymaga nie tylko dobrego projektu, ale też dyscypliny wykonawczej, bo w tej technologii wiele zależy od detali, których na pierwszy rzut oka nie widać. Poniżej pokazuję, jak przebiega taka inwestycja, ile zwykle trwa, na co patrzeć przy wyborze materiałów i gdzie najłatwiej popełnić kosztowny błąd. To tekst dla osób, które chcą podjąć rozsądną decyzję, a nie tylko zachwycić się szybkim tempem prac.
Najważniejsze rzeczy, które warto wiedzieć przed startem
- Największą przewagą technologii szkieletowej jest szybkość realizacji i przewidywalność prac, jeśli wykonawca trzyma się projektu.
- Największym ryzykiem nie jest sam drewno, tylko wilgoć, nieszczelności i słaba kontrola detali na styku warstw.
- Dobry dom w szkielecie zaczyna się od suchego, certyfikowanego drewna konstrukcyjnego i poprawnie zaprojektowanej przegrody.
- Budżet warto planować z buforem 10-15%, bo stolarka, izolacja i zakres wykończenia potrafią mocno zmienić końcową kwotę.
- Najczęściej wygrywa wtedy, gdy zależy ci na krótszym czasie budowy, lekkiej konstrukcji i łatwym osiągnięciu dobrych parametrów energetycznych.

Od czego zależy jakość domu w szkielecie
W tej technologii nie wystarczy sam pomysł na lekki dom. Ja zawsze zaczynam od pytania, czy projekt uwzględnia klimat działki, układ instalacji, grubość izolacji i sposób ochrony drewna przed wilgocią. Jeśli te elementy są dopięte, konstrukcja może być bardzo trwała i wygodna w użytkowaniu; jeśli nie, kłopoty wychodzą dopiero po zamieszkaniu.
W praktyce najważniejsze są trzy rzeczy: suchy materiał konstrukcyjny, szczelna i logicznie zaprojektowana przegroda oraz dokładny montaż. Dom szkieletowy nie wybacza bylejakości tak łatwo jak ciężka technologia murowana, ale w zamian daje duży komfort planowania i krótszy czas oczekiwania na efekt. I właśnie od tego poziomu szczegółu zaczyna się sensowny proces projektowy, więc przechodzę do kolejnych etapów inwestycji.
Jak wygląda realizacja od projektu do montażu
Sam proces można podzielić na kilka etapów, które łatwo uporządkować w harmonogramie. Z mojego punktu widzenia to duża zaleta tej technologii: jeśli wykonawca pracuje zgodnie z planem, inwestor ma dużo lepszą kontrolę nad czasem i zakresem robót.
| Etap | Co obejmuje | Orientacyjny czas |
|---|---|---|
| Projekt i przygotowanie | adaptacja projektu, uzgodnienia techniczne, dobór warstw ścian i instalacji | 4-12 tygodni |
| Fundament | płyta lub ławy, izolacje przeciwwilgociowe, przygotowanie podwaliny | 2-4 tygodnie |
| Prefabrykacja lub przygotowanie elementów | cięcie, znakowanie i wstępny montaż ścian, stropów i dachu | 2-6 tygodni |
| Montaż na działce | ustawienie konstrukcji, poszycie, uszczelnienie, dach | 3-10 dni |
| Stan deweloperski | izolacja, stolarka, instalacje, płyty wewnętrzne, przygotowanie pod wykończenie | 2-4 miesiące od startu prac |
W dobrze zorganizowanej inwestycji sam montaż konstrukcji jest szybki, ale nie należy mylić tego z całym procesem budowy. Czas całkowity zależy od projektu, formalności, pogody, dostępności wykonawcy i tego, czy część elementów powstaje w hali, czy dopiero na miejscu. Gdy ktoś obiecuje termin bez sprawdzenia tych zmiennych, ja podchodzę do tego ostrożnie. Zanim jednak wejdziesz w harmonogram, trzeba policzyć budżet i wybrać standard wykończenia.
Ile kosztuje i ile trwa taka inwestycja
Przy kosztach najlepiej myśleć kategoriami standardu, a nie tylko metrażu. Dla domu o powierzchni około 120 m2 różnica między prostym stanem deweloperskim a dobrze wyposażonym pod klucz bywa naprawdę duża, bo cenę podbijają stolarka, izolacja, instalacje i zakres prac wykończeniowych.
| Standard | Orientacyjny koszt za m2 | Co zwykle obejmuje |
|---|---|---|
| Stan surowy / częściowo zamknięty | 3 500-5 500 zł | Konstrukcja, dach, część poszyć i podstawowe zabezpieczenia |
| Stan deweloperski | 5 500-8 500 zł | Izolacje, stolarka, instalacje, ściany wewnętrzne, przygotowanie pod wykończenie |
| Pod klucz | 7 500-11 500 zł | Pełne wykończenie wnętrz i gotowość do zamieszkania |
To widełki orientacyjne, ale w praktyce bardzo użyteczne, bo pokazują skalę decyzji. Dla domu 120 m2 oznacza to mniej więcej 420-660 tys. zł w niższym standardzie technicznym i nawet 900 tys. zł lub więcej przy wyższym standardzie pod klucz. Ja zawsze dodaję do takiej kalkulacji bufor 10-15%, bo właśnie tyle potrafią zmienić: droższa stolarka, lepsza izolacja, rozszerzony zakres instalacji albo dopracowane wykończenie. Sama kwota nie wystarczy, bo o trwałości decydują też detale materiałowe.
Na jakie materiały i detale zwracam największą uwagę
Tu wychodzi prawdziwa jakość wykonania. Jak podaje Lasy Państwowe, drewno do konstrukcji szkieletowej powinno być suszone komorowo do maksymalnie 18% wilgotności i czterostronnie strugane. Dla mnie to nie jest ciekawostka, tylko punkt wyjścia: mokry lub słabo przygotowany materiał od razu zwiększa ryzyko paczenia, pęknięć i problemów z trwałością.
Drewno konstrukcyjne

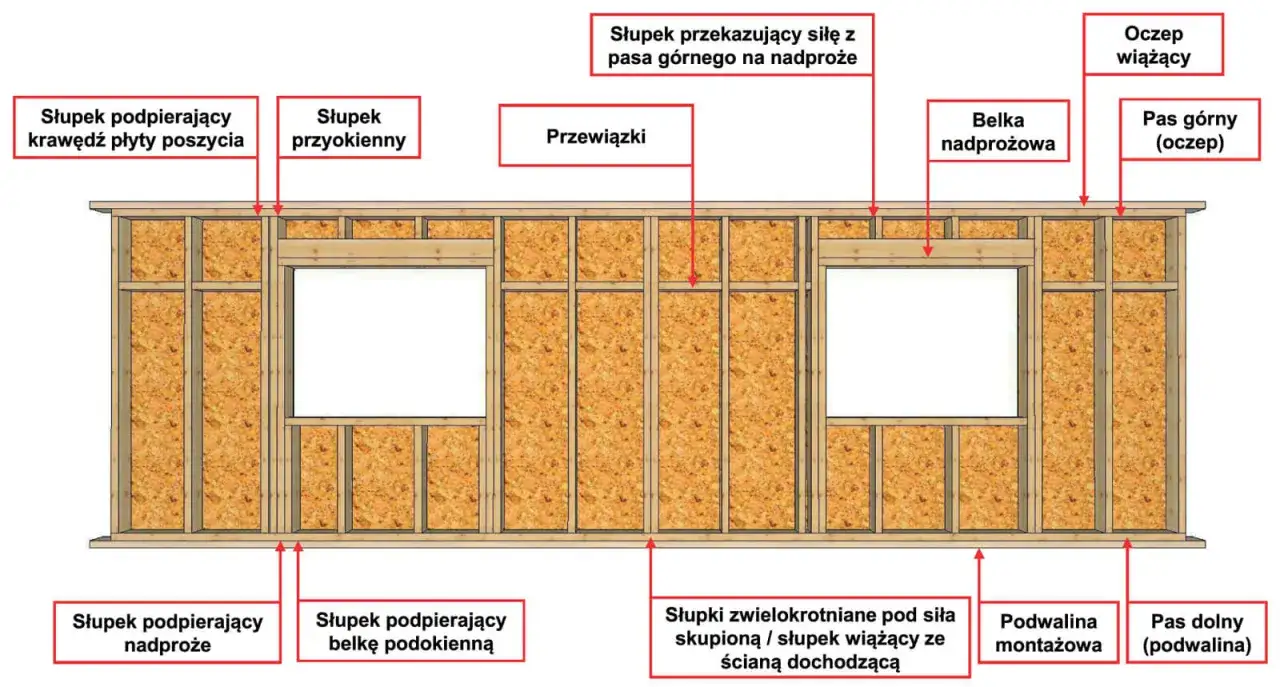

Najczęściej stosuje się drewno iglaste klasy C24, a w lepiej przygotowanych realizacjach także wyższe klasy, jeśli projekt tego wymaga. Ważne jest nie tylko oznaczenie, ale też stan techniczny elementów: brak zgnilizny, śladów kory i uszkodzeń biologicznych. Wilgotność, klasa wytrzymałości i jakość obróbki to trzy parametry, których nie warto puszczać „na słowo”.
Izolacja i szczelność
W szkielecie izolacja nie jest dodatkiem, tylko częścią konstrukcji użytkowej. Potrzebna jest wiatroizolacja, czyli warstwa chroniąca przed podwiewaniem i wodą od zewnątrz, oraz paroizolacja, która ogranicza przenikanie pary wodnej z wnętrza przegrody. Jeśli te warstwy są źle połączone, nawet dobra wełna mineralna nie zadziała tak, jak powinna. Tu właśnie najłatwiej o mostki termiczne, czyli miejsca, przez które ciepło ucieka szybciej niż przez resztę ściany.
Przeczytaj również: Jak zbudować dom z bali - krok po kroku bez zbędnych błędów
Instalacje i akustyka
W konstrukcjach lekkich trzeba z wyprzedzeniem zaplanować przebieg przewodów, gniazd i punktów instalacyjnych. Każda późniejsza poprawka to ingerencja w warstwy, które mają pozostać szczelne. Warto też pamiętać o komforcie akustycznym, bo w domu szkieletowym dobrze dobrane płyty, warstwy masy i uszczelnienia robią ogromną różnicę. Materiały Ministerstwa Rozwoju i Technologii zwracają uwagę właśnie na szczelność, izolacyjność przegród, trwałość drewna, komfort akustyczny i bezpieczeństwo pożarowe konstrukcji drewnianych.
Gdy te elementy są dobrze zaprojektowane, technologia przestaje być „lekka” tylko z nazwy, a staje się po prostu rozsądna. To dobry moment, żeby uczciwie porównać ją z murem i zobaczyć, w jakich sytuacjach naprawdę wygrywa.
Szkielet czy mur w polskich warunkach
To nie jest pytanie o lepszy albo gorszy dom, tylko o priorytety inwestora. Ja zwykle patrzę na tempo, budżet, tolerancję na błędy i oczekiwania co do bezwładności cieplnej. W skrócie: szkielet szybciej reaguje, mur wolniej, ale bywa bardziej „masywny” w odbiorze użytkowym.
| Kryterium | Dom szkieletowy | Dom murowany | Co zwykle wygrywa |
|---|---|---|---|
| Czas realizacji | Krótki, często kilka miesięcy | Dłuższy, zwykle sezon lub więcej | Szkielet |
| Tolerancja na błędy | Niższa, wymaga większej precyzji | Wyższa, łatwiej korygować detale | Mur |
| Izolacyjność cieplna | Bardzo dobra przy poprawnym projekcie | Dobra, ale zależy od przegrody i ocieplenia | Remis, z lekką przewagą szkieletu przy nowoczesnym projekcie |
| Akumulacja ciepła | Mniejsza | Większa | Mur |
| Modernizacje i przeróbki | Zwykle łatwiejsze | Często bardziej czasochłonne | Szkielet |
W praktyce szkielet wygrywa tam, gdzie liczy się czas, lekka konstrukcja i przewidywalny standard energetyczny. Mur nadal ma sens, jeśli inwestor stawia na masywność, dużą akumulację cieplną i dobrze zna lokalne ekipy murarskie. Z tego porównania wynika jednak jedno: technologia sama w sobie nie rozwiązuje problemu, jeśli wykonawca popełnia błędy na budowie. A to prowadzi wprost do najczęstszych wpadek.
Najczęstsze błędy, które później kosztują najwięcej
- Mokre drewno kupione „na szybko” zamiast certyfikowanego materiału o kontrolowanej wilgotności.
- Przerwana paroizolacja, która pozwala wilgoci wchodzić w przegrodę i z czasem niszczy warstwy ściany.
- Źle rozwiązane mostki termiczne, szczególnie przy połączeniach ścian, stropów, nadproży i wieńca.
- Za słaba kontrola akustyki, przez co dom jest głośniejszy, niż zakładał inwestor.
- Brak osłony materiałów na placu budowy, co prowadzi do zawilgocenia elementów jeszcze przed montażem.
- Montowanie instalacji bez wcześniejszego planu, przez co trzeba później rozcinać gotowe warstwy.
Najdroższe poprawki powstają zwykle tam, gdzie ktoś próbował oszczędzić na projekcie albo nadzorze. Jeśli w szkielecie coś jest zrobione źle, problem potrafi ujawnić się dopiero po czasie, a wtedy naprawa jest trudniejsza niż przy budowie od razu zgodnie ze sztuką. Dlatego przed podpisaniem umowy sprawdzam jeszcze kilka punktów, które często decydują o odbiorze.
Co sprawdzam przed podpisaniem umowy z wykonawcą
- Czy w ofercie jest jasno wpisana klasa drewna, wilgotność i sposób obróbki elementów.
- Czy wykonawca pokazuje warstwowy układ ściany, dachu i podłogi, a nie tylko ogólny opis technologii.
- Czy zakres obejmuje zabezpieczenie drewna, transport i składowanie na placu budowy.
- Czy są opisane połączenia warstw, szczególnie paroizolacji, wiatroizolacji i stolarki.
- Czy umowa zawiera terminy, etapy odbioru i jasny podział odpowiedzialności za poprawki.
- Czy wykonawca pokazuje wcześniejsze realizacje, najlepiej z możliwością obejrzenia detali na żywo.
Ja lubię też patrzeć na jedną rzecz bardzo praktyczną: czy ekipa potrafi wytłumaczyć, dlaczego robi dany detal właśnie tak, a nie inaczej. Jeśli odpowiedź jest konkretna, zwykle dobrze wróży. Jeśli słyszę tylko „tak się robi”, to dla mnie sygnał ostrzegawczy. W tej technologii nie chodzi o efektowną obietnicę, tylko o spokojną kontrolę procesu od projektu po odbiór.
Co zostaje po dobrej realizacji domu w szkielecie
Jeśli dom jest dobrze zaprojektowany i rzetelnie wykonany, dostajesz budynek szybki w realizacji, ciepły, elastyczny w użytkowaniu i łatwy do dopasowania do współczesnych instalacji. Taka inwestycja najbardziej opłaca się wtedy, gdy inwestor chce nadzorować szczegóły, a nie tylko czekać na gotowy efekt. Właśnie dlatego w tej technologii nie wygrywa ten, kto obieca najkrótszy termin, ale ten, kto potrafi dowieźć precyzję na każdym etapie.
Jeżeli mam wskazać jedną rzecz, która robi największą różnicę, to jest nią jakość projektu wykonawczego i konsekwencja przy montażu. Reszta jest ważna, ale to właśnie tam rozstrzyga się, czy dom będzie po prostu szybki, czy naprawdę dobry.
