• Domy
  • Budowa domu krok po kroku - etapy, koszty i jak uniknąć błędów?

Budowa domu krok po kroku - etapy, koszty i jak uniknąć błędów?

Robert Sikora

Robert Sikora

|

29 maja 2026

Nowoczesny dom z drewnianymi elementami, gotowy do zamieszkania. To efekt budowy domu krok po kroku.

Budowa domu krok po kroku to proces, w którym najwięcej kosztują błędy popełnione na początku: źle sprawdzona działka, źle dobrana technologia albo zbyt optymistyczny budżet. Poniżej rozpisuję cały proces tak, jak patrzę na niego w praktyce: od formalności, przez fundamenty i stan surowy, aż po instalacje, wykończenie i odbiór domu.

Najważniejsze etapy, koszty i decyzje, które decydują o powodzeniu budowy

  • Najpierw sprawdza się działkę, plan miejscowy albo warunki zabudowy, a dopiero później zamawia projekt i formalności.
  • Część domów jednorodzinnych można dziś realizować na zgłoszenie z projektem, ale warunki są konkretne i nie każdy projekt się kwalifikuje.
  • Najwięcej błędów rodzi się na etapie stanu zero, izolacji, dachu i instalacji, bo poprawki są wtedy najdroższe.
  • Dom murowany zwykle wymaga najwięcej czasu, a prefabrykat lub szkielet potrafią skrócić harmonogram, jeśli projekt i ekipa są dobrze zgrane.
  • W praktyce warto założyć 10-15% rezerwy budżetowej na zmiany, opóźnienia i droższe materiały.
  • Przed wejściem na budowę trzeba mieć kierownika, dziennik budowy i wytyczenie geodezyjne, bo bez tego łatwo o chaos organizacyjny.

Formalności, które trzeba zamknąć przed pierwszą łopatą

Ja zawsze zaczynam od papierów i działki, bo to właśnie tutaj najczęściej rodzą się późniejsze opóźnienia. Najpierw trzeba sprawdzić, czy teren obejmuje miejscowy plan zagospodarowania przestrzennego, a jeśli nie, czy da się uzyskać warunki zabudowy. Dopiero potem ma sens wybór projektu, adaptacja i decyzja, czy inwestycja pójdzie na pozwoleniu, czy na zgłoszeniu z projektem.

W praktyce trzeba też sprawdzić dostęp do mediów, dojazd, nośność gruntu i to, czy planowany dom zmieści się na działce bez problemu z obszarem oddziaływania. GUNB przypomina, że część wolno stojących domów jednorodzinnych o powierzchni zabudowy do 70 m2, budowanych na własne potrzeby, można realizować w uproszczonym trybie. Z kolei Gov.pl podaje, że na decyzję o pozwoleniu na budowę domu jednorodzinnego czeka się do 65 dni kalendarzowych, choć przy brakach w dokumentach realny czas może się wydłużyć.

  • Sprawdź MPZP albo warunki zabudowy.
  • Zleć badanie gruntu, zanim zatwierdzisz fundamenty.
  • Zweryfikuj uzbrojenie działki i realny koszt doprowadzenia mediów.
  • Ustal, czy potrzebujesz pozwolenia, czy zgłoszenia z projektem.
  • Przed startem robót załatw kierownika budowy i dziennik budowy.

Jeśli te rzeczy są uporządkowane, można przejść do wyboru technologii, bo ona wpływa na tempo prac, liczbę ekip i końcowy koszt całej inwestycji.

Wybór technologii zmienia tempo całej inwestycji

Na papierze każdy dom wygląda podobnie, ale w praktyce technologia potrafi całkowicie zmienić harmonogram. Inaczej pracuje się przy domu murowanym, inaczej przy szkielecie, a jeszcze inaczej przy prefabrykacie. Z mojego punktu widzenia najważniejsze nie jest to, co jest modne, tylko to, czy dana technologia pasuje do projektu, regionu i realnie dostępnej ekipy.

Technologia Tempo Co daje Na co uważać
Murowana Najszybciej nie jest, zwykle 10-18 miesięcy do zamieszkania Dobra akumulacja ciepła, duża dostępność ekip, znana technologia Wiele etapów „mokrych” i konieczność schnięcia materiałów
Szkieletowa Może zamknąć się w 4-9 miesiącach Szybki montaż, krótszy czas stanu surowego, mniejsze obciążenia Wymaga bardzo dobrej precyzji i kontroli wilgotności
Prefabrykowana Często 3-6 miesięcy przy sprawnej organizacji Najkrótszy czas budowy, przewidywalność, mniej niespodzianek na placu Trzeba wcześniej zamknąć decyzje projektowe i logistykę dostaw

Jeśli budujesz pierwszy dom, patrzyłbym przede wszystkim na to, czy masz wykonawcę, który naprawdę zna daną technologię. Lepiej wybrać mniej „efektowne” rozwiązanie, ale dobrze zrealizowane, niż system obiecujący szybki efekt na folderze. Dopiero na tym tle sensownie rozpisuje się samą kolejność robót na działce.

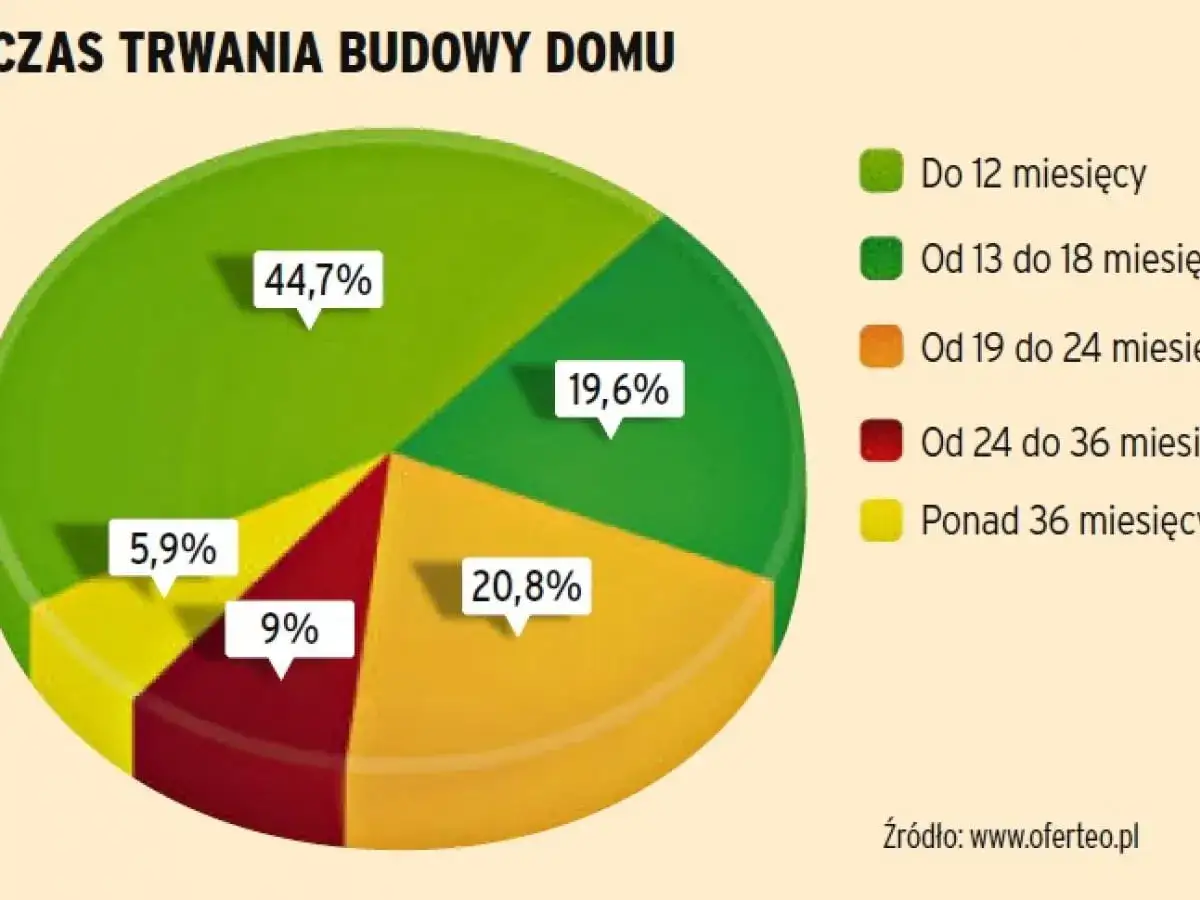

Wykres kołowy pokazuje czas trwania budowy domu krok po kroku. Najwięcej, bo 44,7%, domów buduje się do 12 miesięcy.

Kolejne etapy od stanu zero do zamkniętego dachu

W praktyce budowa domu ma dość stałą logikę, niezależnie od tego, czy mówimy o projekcie prostym, czy bardziej rozbudowanym. Różnić się będą tempo, koszt i liczba detali, ale sam porządek prac jest podobny. Najważniejsze jest to, żeby nie przeskakiwać etapów i nie zakrywać rzeczy, które powinny zostać sprawdzone wcześniej.

  1. Wytyczenie i organizacja placu budowy. Geodeta wyznacza dom na działce, a wykonawca zabezpiecza teren, przygotowuje zaplecze i dostęp do wody, prądu oraz miejsca składowania materiałów.
  2. Stan zero. Tu wykonuje się wykopy, fundamenty albo płytę fundamentową, izolacje przeciwwilgociowe, przepusty i elementy kanalizacji podposadzkowej. To moment, w którym każdy błąd ma bardzo drogi finał.
  3. Stan surowy otwarty. Powstają ściany nośne, stropy, schody, kominy i więźba dachowa. Na tym etapie dom zaczyna mieć swoją bryłę, ale nadal jest podatny na pogodę.
  4. Dach i zamknięcie budynku. Wykonuje się pokrycie dachowe, montuje okna, drzwi zewnętrzne i ewentualną bramę garażową. To zwykle moment przejścia do stanu surowego zamkniętego.
  5. Instalacje i roboty mokre. Wchodzą instalacja elektryczna, wodno-kanalizacyjna, grzewcza, wentylacja i tynki wewnętrzne. Tu ważna jest kolejność, bo późniejsze poprawki są uciążliwe i kosztowne.
  6. Wykończenie i odbiór. Na końcu są podłogi, malowanie, biały montaż, osprzęt i formalne zakończenie inwestycji. Dobrze prowadzone odbiory pośrednie oszczędzają nerwy przy odbiorze końcowym.

Najkrótsza droga do problemów to zakrycie instalacji bez próby szczelności albo przyspieszanie schnięcia tynków i wylewek na siłę. Jeśli ta sekwencja jest pilnowana, budowa przebiega znacznie spokojniej i łatwiej kontrolować jakość.

Instalacje i wykończenie bez chaosu na budowie

To właśnie na tym etapie wiele osób traci kontrolę nad harmonogramem, bo pojawia się naraz kilka ekip i kilka decyzji. Ja patrzę na ten fragment budowy bardzo technicznie: najpierw instalacje pod tynki, później zamknięcie i testy, a dopiero potem wykończenie widocznych powierzchni. Jeśli zrobisz to odwrotnie, zaczynasz płacić za poprawki zamiast za efekt.

  • Najpierw rozprowadza się instalacje, które mają zostać ukryte w ścianach lub podłodze.
  • Przed zakryciem przewodów i rur robi się próby szczelności oraz dokumentację zdjęciową.
  • Tynki i wylewki muszą dostać czas na wyschnięcie, bo przyspieszanie ich zwykle kończy się pęknięciami lub wilgocią pod posadzką.
  • Ocieplenie i elewację planuje się pod pogodę i technologię domu, a nie pod przypadkowe okno czasowe ekipy.
  • Na końcu zostają podłogi, malowanie, drzwi wewnętrzne, biały montaż i osprzęt elektryczny.

W domu jednorodzinnym szczególnie ważne jest rozdzielenie prac „brudnych” od tych wykończeniowych. Jeżeli montujesz już delikatne elementy, a w środku nadal trwa cięcie, kucie albo transport ciężkich materiałów, to zwykle prosisz się o zarysowania, zabrudzenia i dodatkowe koszty. Następny problem, który warto oswoić od razu, to czas i pieniądze.

Ile czasu i pieniędzy zabiera budowa w praktyce

Najbardziej uczciwa odpowiedź brzmi: to zależy od technologii, bryły, regionu i jakości organizacji. Mimo to da się podać orientacyjne widełki, które pomagają zderzyć plan z rzeczywistością. Dla domu murowanego o powierzchni 120-150 m2 sensownie jest liczyć nie tylko koszt robót, ale też margines na wzrost cen materiałów, transport i poprawki.

Etap Orientacyjny czas Co najczęściej go wydłuża
Formalności i projekt 1-4 miesiące Braki w dokumentach, plan miejscowy, uzgodnienia, geotechnika
Stan zero 2-6 tygodni Warunki gruntowe, pogoda, wybór fundamentu lub płyty
Stan surowy otwarty 2-5 miesięcy Bryła domu, dach, dostępność ekip i materiałów
Stan surowy zamknięty i instalacje 1-3 miesiące Stolarka, terminy elektryków i instalatorów, koordynacja prac
Wykończenie i odbiory 3-6+ miesięcy Poziom standardu, liczba zmian, dostępność materiałów i wykonawców

Jeśli chodzi o budżet, w średnim standardzie dom murowany 120-150 m2 często zamyka się w szerokich widełkach: około 500-850 tys. zł do stanu deweloperskiego i 700 tys.-1,1 mln zł pod klucz, bez kosztu działki. To nie jest oferta, tylko praktyczny przedział, który pomaga sprawdzić, czy plan jest realistyczny. Ja zawsze zakładam jeszcze 10-15% rezerwy, bo budowa bez bufora finansowego zwykle kończy się nerwowym cięciem jakości albo odkładaniem wykończenia.

W tym miejscu najłatwiej też zobaczyć, że dom nie „drożeje” w jednym punkcie, tylko na wielu małych decyzjach: kształcie dachu, liczbie przeszkleń, rodzaju ogrzewania, standardzie elewacji i wykończeniu wnętrz. Kiedy to jest policzone, warto spojrzeć na najczęstsze błędy, bo właśnie one zwykle psują plan bardziej niż sama technologia.

Błędy, które najczęściej podbijają koszty

Najgroźniejsze błędy nie są spektakularne. To raczej małe decyzje, które przez kilka miesięcy wyglądają niegroźnie, a na końcu sumują się w duży problem. Z mojego doświadczenia najbardziej kosztują rzeczy, które zostały źle policzone albo zamknięte za wcześnie.

  • Brak badań gruntu. Bez nich fundamenty mogą być przewymiarowane albo niedopasowane do warunków działki.
  • Zmiany projektu po starcie budowy. Każda istotna korekta po fundamentach albo po stanie surowym odbija się na harmonogramie i pieniądzach.
  • Zbyt późna decyzja o ogrzewaniu i wentylacji. To elementy, które trzeba spiąć z projektem, a nie dobierać „na końcu”.
  • Oszczędzanie na dachu i stolarce. To obszary, których nie da się łatwo poprawić bez kosztów i przestojów.
  • Brak jednej osoby do koordynacji. Gdy ekipy nie mają wspólnego harmonogramu, na budowie pojawia się konflikt kolejności prac.
  • Złe planowanie dostaw. Materiał przyjeżdża za późno, zajmuje miejsce albo leży i niszczeje zanim zostanie użyty.
  • Odbiory robione „na oko”. Bez kontroli między etapami drobna wada przechodzi dalej i robi się z niej kosztowny problem.

Jeśli chcesz naprawdę ograniczyć ryzyko, nie próbuj oszczędzać na elementach, których później nie widać. Lepiej przyciąć dekoracje, niż oszczędzić na tym, co trzyma konstrukcję, odprowadza wodę albo decyduje o szczelności domu. Ostatni krok to pilnowanie całej inwestycji tak, żeby nie utknęła w połowie.

Co sprawdzić, żeby budowa nie utknęła w połowie

Najlepsze budowy, które widzę, nie są prowadzone „na czuja”. Mają harmonogram, kontrolę kosztów i ludzi, którzy wiedzą, za co odpowiadają. W praktyce wystarczy kilka prostych nawyków, żeby ryzyko opóźnień spadło bardzo wyraźnie.

  • Trzymaj jeden aktualny harmonogram i dopisuj do niego rzeczywiście wykonane etapy.
  • Rozliczaj ekipę po odbiorach częściowych, a nie tylko po deklaracjach, że „prawie jest gotowe”.
  • Rób zdjęcia instalacji i newralgicznych detali przed ich zakryciem.
  • Rezerwuj materiały z wyprzedzeniem, zwłaszcza okna, drzwi, pompę ciepła, dachówkę i elementy instalacyjne.
  • Ustal jedną osobę decyzyjną po stronie inwestora, żeby ograniczyć chaos komunikacyjny.
  • Nie przerywaj budowy bez planu na kolejne 6-12 tygodni, bo długie przerwy organizacyjnie rozbijają cały rytm prac.

Jeśli mam wskazać jedną rzecz, która najbardziej poprawia wynik, to jest nią porządek w kolejności robót i konsekwencja w decyzjach. Dobrze poprowadzona inwestycja nie polega na tym, że wszystko idzie idealnie, tylko na tym, że każdy problem jest zauważany wcześnie i domykany zanim urośnie do dużego kosztu. Właśnie tak wygląda budowa, którą da się dowieźć bez niepotrzebnych nerwów.

FAQ - Najczęstsze pytania

Czas zależy od technologii: dom murowany buduje się zwykle 10–18 miesięcy, szkieletowy 4–9 miesięcy, a prefabrykowany nawet w 3–6 miesięcy. Kluczowa jest sprawna organizacja ekip i dostępność materiałów na placu budowy.
W średnim standardzie koszt stanu deweloperskiego to ok. 500–850 tys. zł. Warto założyć 10–15% rezerwy budżetowej na nieprzewidziane wydatki, zmiany w projekcie oraz ewentualny wzrost cen materiałów budowlanych.
Należy sprawdzić MPZP lub uzyskać warunki zabudowy, zlecić badanie gruntu oraz uzyskać pozwolenie na budowę lub dokonać zgłoszenia. Przed startem konieczne jest też wytyczenie geodezyjne i zatrudnienie kierownika budowy.
Najdroższe są zmiany projektu w trakcie prac oraz brak badań gruntu. Unikaj oszczędzania na izolacjach i dachu. Kluczowe jest też zachowanie poprawnej kolejności robót i wykonywanie prób szczelności instalacji przed tynkowaniem.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

budowa domu krok po kroku etapy budowy domu jednorodzinnego ile kosztuje budowa domu do stanu deweloperskiego

Udostępnij artykuł

Autor Robert Sikora
Robert Sikora
Nazywam się Robert Sikora i od ponad dziesięciu lat zajmuję się analizą rynku budownictwa oraz pisaniem na jego temat. Moja wiedza skupia się na nowoczesnych technologiach budowlanych, zrównoważonym rozwoju oraz innowacyjnych materiałach, które mają potencjał, aby zrewolucjonizować branżę. Staram się upraszczać skomplikowane dane, aby każdy mógł zrozumieć kluczowe zagadnienia dotyczące budownictwa. Moim celem jest dostarczanie rzetelnych, aktualnych i obiektywnych informacji, które pomogą czytelnikom podejmować świadome decyzje w zakresie inwestycji budowlanych. Dążę do tego, aby moja praca nie tylko informowała, ale także inspirowała do poszukiwania innowacyjnych rozwiązań w tej dynamicznie rozwijającej się dziedzinie.

Komentarze (0)

Dodaj komentarz
